해양지원선 시장 : 점유율 분석, 업계 동향 및 통계, 성장 예측(2026-2031년)Offshore Support Vessels - Market Share Analysis, Industry Trends & Statistics, Growth Forecasts (2026 - 2031) |
||||||
Mordor Intelligence

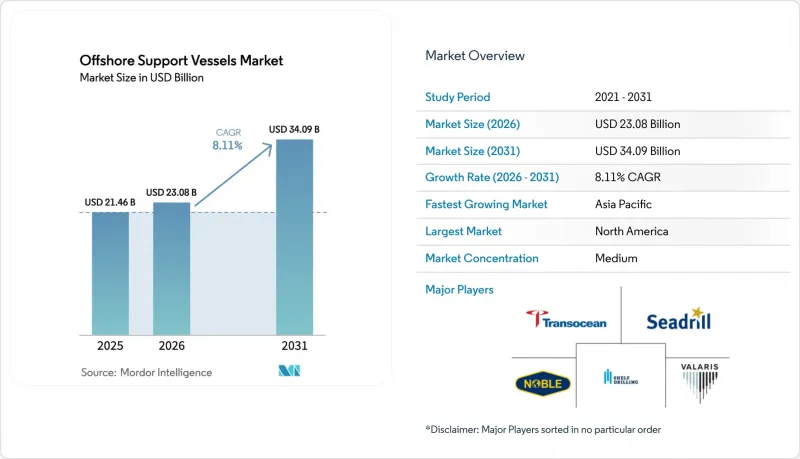

해양지원선 시장 규모는 2025년 214억 6,000만 달러, 2026년 230억 8,000만 달러에서 2031년까지 340억 9,000만 달러로 확대되어 2026년부터 2031년까지 CAGR 8.11%를 나타낼 것으로 예측됩니다.

본 보고서는 선박 유형(앵커 핸들링 예인선/앵커 핸들링·예인·보급선, 플랫폼 보급선, 기타), 용도(해상 석유 및 가스, 해상 풍력, 해양 해체, 기타), 지역(북미, 유럽, 아시아태평양, 중동 및 아프리카, 기타)별로 분류되어 있습니다. 시장 규모 및 전망은 금액(달러) 기준으로 제시되어 있습니다.
2024년부터 2025년까지, 각 운영사들이 2020년 불황기에 연기되었던 프로젝트를 승인함에 따라 해양 탐사 예산이 회복되어 해양지원선 시장을 뒷받침했습니다. 셰브론(Chevron)은 2026년에 시작될 예정인 멕시코만 타이백(Tie-back) 사업에 70억 달러를 배정했으며, 엑슨모빌(ExxonMobil)은 2025년 초 가이아나의 해머헤드(Hammerhead) 유전 프로젝트를 승인했습니다. 두 프로그램 모두 AHT/AHTS 및 PSV에 의한 지속적인 지원이 필요합니다. (1) 나이지리아의 쉘(Shell) 사의 봉가 노스(Bonga North) 개발 사업과 브라질의 BW 에너지(BW Energy) 사의 마롬바(Maromba) 사업은 이러한 지리적 범위를 보여주는 좋은 예입니다. 2024년 중반까지 시추선 가동률은 88%까지 상승했으며, 북해의 DP-2급 일당 요금은 2만 5,000달러를 넘어섰습니다. 그 결과, 신조 고성능 선단을 보유한 선주는 풀레이트 계약을 확보할 수 있는 입장에 있는 반면, 노후화된 선박은 콜드 스태킹에 직면하고 있습니다.
유럽 및 아시아의 개발 사업자들은 기가와트 규모의 해상 풍력 발전소를 잇달아 가동하고 있으며, 전문 서비스·운영선, 케이블 부설 지원선, 승무원 수송선에 의존함으로써 해양지원선 시장을 활성화시키고 있습니다. 카데라(Kadella)사는 2025년, 오스트에드(OstED)사의 혼시 3(Hornsea 3) 프로젝트에서 5억 달러 규모의 수주를 확보했으며, 설치용 선박 외에도 대기선 및 보급선을 투입하게 되었습니다. 중국은 2024년에 6기가와트의 해상 풍력 발전 용량을 추가했으며, 연안 성에서 승무원 수송선의 이용률은 80%를 넘어섰습니다. (2) 2024년 미국 해양에너지청(BOEM)이 ‘엠파이어 윈드’ 및 ‘선라이즈 윈드’를 승인함에 따라 존스법 규제를 받는 시장이 개방되었으며, 해당 법을 준수하는 선박의 일당 요금은 5만 달러를 초과하고 있습니다. (3) 이러한 프로젝트에는 DP-2 이상의 성능, 넓은 갑판 면적, 그리고 작업 현장까지 걸어갈 수 있는 갱웨이가 요구되며, 이는 다멘(Damen) 및 울스틴(Ulstein)사에 대한 신조선 발주로 이어지고 있습니다.
2024년부터 2025년까지 브렌트유 가격은 70달러에서 90달러 사이에서 등락을 거듭하고 있으며, 비용이 높은 유전에서는 최종 투자 결정(FID)이 지연되고 있습니다. 토탈에너지스는 앙골라의 베고니아 프로젝트를 연기하고, 해당 프로젝트에 배정되었던 PSV 4척을 유휴 상태로 두었습니다. 타이드워터는 2024년 3분기에 자사 선단의 12%가 계약 만료를 맞이했으나, 바로 이어질 작업이 없는 상태임을 밝히며 가격 불확실성에 대한 취약성을 여실히 드러냈습니다. 가격 변동은 다년간의 해양 계약보다 단기 주기의 셰일 개발을 유리하게 만들어, 서아프리카 및 미국 멕시코만에서의 선박 수요를 둔화시키고 있습니다.
2025년, AHT/AHTS 선박은 멕시코만, 북해, 서아프리카의 심해 시추 장비 이동을 배경으로 해양지원선 시장에서 42.4%의 점유율을 확보했습니다. 타이드워터(Tidewater)사의 선단 거점에서는 볼라드 풀 1만 5,000파운드 이상의 최첨단 선박 가동률이 82%를 상회했습니다. 이에 이어 시추용 유체 및 물자의 물류를 지원하는 플랫폼 공급선(PSV)이 뒤를 이었습니다. 북해의 PSV 가동률은 에퀴노르(Equinor) 및 아카르 BP(Aker BP)의 프로젝트를 배경으로 2024년에는 78%까지 상승했습니다.
'기타' 범주에 속하는 다목적 지원선(MPSV), 해저 건설 유닛, 그리고 대기용 크루 보트는 시추공 개입, 케이블 부설, 긴급 대응 등의 업무를 유연하게 전환할 수 있는 자산을 선주가 중시하고 있기 때문에 연평균 성장률(CAGR) 9.5%로 시장 전체의 성장률을 상회할 전망입니다. 사이펨(Saipem)은 2025년, 토탈에너지(TotalEnergies)의 Mero-3 FPSO 설치 작업에 MPSV ‘콘스텔레이션 III’를 투입하여 DP-3 및 400톤의 크레인 성능을 입증했습니다. 영국 및 독일 해역의 규정에 따라 현재 터빈 어레이로부터 30분 거리 내에 전용 안전 지원선을 배치해야 할 의무가 있어, 대기용 선박에 대한 수요가 확대되고 있습니다. 다멘(Damen)사는 2024년에 ‘패스트 크루 서플라이어 2710’형 선박 6척을 인도했습니다. 각 선박은 파고 2.5m까지의 해상 조건에서 기술자 26명을 수송할 수 있습니다.
2025년, 북미는 해양지원선 시장의 33.7%를 차지했습니다. 이는 멕시코만에서 가동 중인 22기의 시추 리그와 초기 단계에 있는 미국의 풍력 발전 프로젝트에 힘입은 결과입니다. 존스법(Jones Act) 규제로 인해 30GW 규모의 대서양 파이프라인 프로젝트에 대응 가능한 서비스·운영선은 불과 12척에 그치고 있으며, 이로 인해 일당 5만 달러를 초과하는 용선료가 제시되는 한편, 납기 기간이 장기화되고 있음에도 불구하고 멕시코만 연안의 조선소에서는 신규 수주가 잇따르고 있습니다. 2025년에 승인된 캐나다의 ‘베이 뒤 노르(Bay du Nord)’ 프로젝트에서는 2028년 이후 DP-2형 PSV 6척 및 AHTS 2척이 필요하게 됩니다.
유럽에서는 북해의 활발한 시추 활동과 세계 최대 규모의 해상 풍력 발전 설비가 결합되어 있습니다. 오스테드(ØstED)의 '혼시 3(Hornsea 3)' 프로젝트와 RWE의 '소피아(Sofia)' 프로젝트는 합쳐서 2050년까지 20척의 서비스·운영 선박을 확보하고 있어, 카델러(Kadeler)와 시웨이 7(SeaWay 7)에 장기적인 수익원을 보장하고 있습니다. 독일은 2024년에 4GW의 신규 풍력 발전 용량을 승인하여 케이블 부설 수요를 뒷받침하고 있습니다. 노르웨이에서는 2024년에 15개의 탐사정 시추가 시작되었으며, 이는 2019년 이후 최고 수준이며, 스타방에르에 본사를 둔 AHTS의 가동률은 80% 이상을 유지하고 있습니다.
아시아태평양은 2030년까지 100GW의 해상 풍력 발전을 실현하겠다는 중국의 목표와 인도의 크리슈나-고다바리 심해 프로젝트에 힘입어 2031년까지 연평균 성장률(CAGR) 9.1%를 기록할 전망입니다. 중국은 2024년에 6.3GW를 신설하며 양장(Yangjiang) 등 연안 거점의 승무원 수송선 가동률을 85% 이상으로 끌어올렸습니다. 인도의 ONGC는 2024년에 8개의 심해 유정을 시추하며 싱가포르와 말레이시아에서 DP-2 PSV를 용선했습니다. 2024년에 승인된 호주의 ‘스타 오브 더 사우스(Star of the South)’ 풍력 발전소에서는 2028년부터 6척의 서비스 운영선이 필요하게 됩니다.
According to Mordor Intelligence, the offshore support vessels market size is projected to expand from USD 21.46 billion in 2025 and USD 23.08 billion in 2026 to USD 34.09 billion by 2031, registering a CAGR of 8.11% between 2026 to 2031.

This report is Segmented by Vessel Type (Anchor Handling Tug/Anchor Handling Towing Supply Vessels, Platform Supply Vessels, and Other Types), Application (Offshore Oil and Gas, Offshore Wind, Offshore Decommissioning, and Other Applications), and Geography (North America, Europe, Asia-Pacific, Middle East and Africa, and More). The Market Sizes and Forecasts are Provided in Terms of Value (USD).
Offshore exploration budgets rebounded in 2024-2025 as operators sanctioned projects deferred during the 2020 downturn, supporting the offshore support vessels market. Chevron allocated USD 7 billion for Gulf of Mexico tie-backs set to commence in 2026, while ExxonMobil approved the Hammerhead field in Guyana in early 2025, both programs requiring sustained AHT/AHTS and PSV support.[1] Shell's Bonga North development in Nigeria and BW Energy's Maromba campaign in Brazil exemplify geographic breadth. Rig utilization climbed to 88% by mid-2024, pushing DP-2 day rates beyond USD 25,000 in the North Sea. Vessel owners with young, high-specification fleets are therefore positioned to capture full-rate contracts, whereas aging tonnage faces cold-stacking.
European and Asian developers are commissioning gigawatt-scale arrays that are strengthening the offshore support vessels market by relying on specialized service-operation vessels, cable-lay support, and crew-transfer units. Cadeler secured a USD 500 million award in 2025 for Orsted's Hornsea 3 project, deploying installation tonnage plus standby and supply craft. China added 6 GW of offshore wind in 2024, raising crew-transfer utilization above 80% in coastal provinces.[2] U.S. Bureau of Ocean Energy Management approval for Empire Wind and Sunrise Wind in 2024 opened a Jones Act-Act-constrained market where compliant vessels command day rates exceeding USD 50,000.[3] These projects require DP-2 or higher capability, large deck areas, and walk-to-work gangways, prompting newbuild orders from Damen and Ulstein.
Brent swings between USD 70 and USD 90 in 2024-2025, with delayed FIDs for higher-cost fields. TotalEnergies postponed the Begonia project in Angola, idling four PSVs earmarked for the campaign. Tidewater disclosed in Q3 2024 that 12% of its fleet faced contract roll-offs without immediate follow-on work, underscoring sensitivity to price uncertainty. Volatility favors short-cycle shale over multi-year offshore commitments, dampening vessel demand in West Africa and the U.S. Gulf.
Other drivers and restraints analyzed in the detailed report include:
For complete list of drivers and restraints, kindly check the Table Of Contents.
AHT/AHTS units secured 42.4% offshore support vessels market share in 2025, driven by deepwater rig moves in the Gulf of Mexico, North Sea, and West Africa, with modern >= 15,000 bollard-pull vessels running above 82% utilization at Tidewater's fleet hub. Platform Supply Vessels (PSVs) followed, supporting logistics for drilling fluids and provisions; North Sea PSV utilization climbed to 78% in 2024 on the back of Equinor and Aker BP campaigns.
The "Other Types" cluster, multi-purpose support vessels (MPSVs), subsea-construction units, and standby-crew boats, will outpace headline growth at 9.5% CAGR as owners value assets that pivot between well intervention, cable-lay, and emergency response. Saipem deployed the Constellation III MPSV in 2025 to TotalEnergies' Mero-3 FPSO installation, showcasing DP-3 and 400-ton crane capability. Regulatory mandates in the U.K. and German waters now require dedicated safety vessels within 30 minutes of turbine arrays, expanding demand for standby craft. Damen delivered six Fast Crew Supplier 2710 units in 2024, each moving 26 technicians in sea states up to 2.5 m.
North America held 33.7% of the offshore support vessels market share in 2025, propelled by 22 active Gulf of Mexico rigs and early-stage U.S. wind projects. The Jones Act limits mean only 12 compliant service-operation vessels are available for a 30-GW Atlantic pipeline, sending charter rates north of USD 50,000 per day and prompting new orders at Gulf Coast yards despite extended delivery slots. Canada's Bay du Nord project, sanctioned in 2025, will need six DP-2 PSVs and two AHTS units from 2028.
Europe combines North Sea drilling intensity with the world's largest installed offshore wind base. Orsted's Hornsea 3 and RWE's Sofia projects together locked in 20 service-operation vessels through 2050, guaranteeing long-duration revenue streams for Cadeler and Seaway 7. Germany cleared 4 GW of new wind capacity in 2024, spurring cable-lay demand. Norway spudded 15 exploration wells in 2024, the highest since 2019, keeping Stavanger-based AHTS utilization above 80%.
Asia-Pacific will post a 9.1% CAGR to 2031, fueled by China's target of 100 GW offshore wind by 2030 and India's Krishna-Godavari deepwater program. China installed 6.3 GW in 2024, driving crew-transfer utilization beyond 85% in coastal bases such as Yangjiang. India's ONGC drilled eight deepwater wells in 2024, chartering DP-2 PSVs from Singapore and Malaysia. Australia's Star of the South wind farm, approved in 2024, will require six service-operation vessels from 2028.
